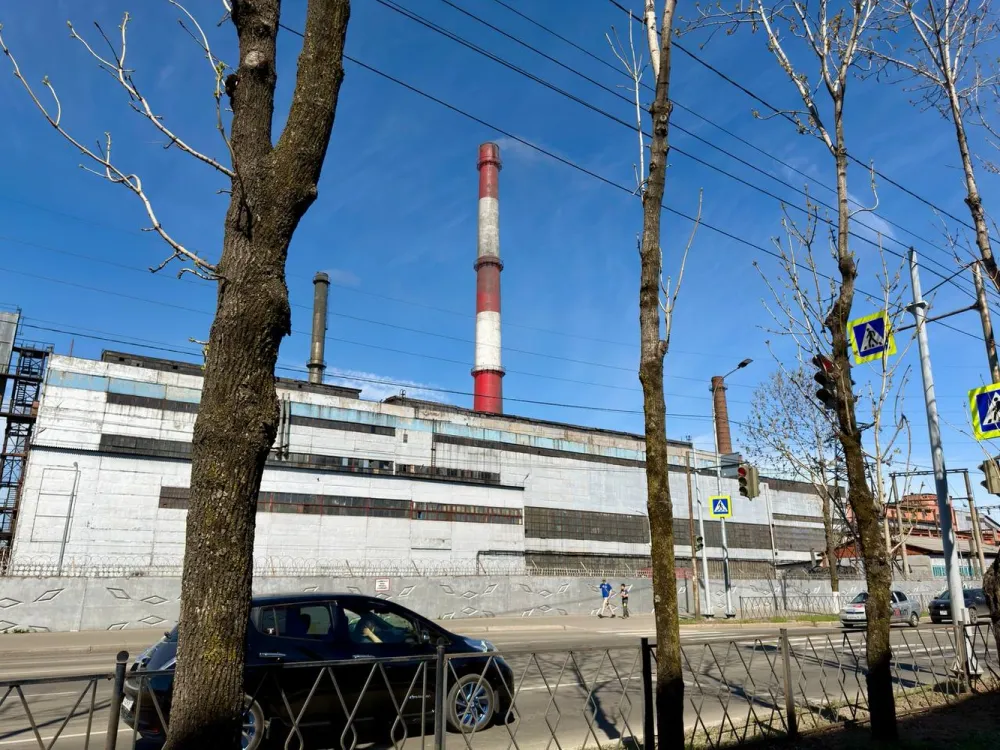

В Биробиджане энергетики продолжают подготовку оборудования ТЭЦ к отопительному периоду 2026–2027 годов. Ключевым этапом стал капитальный ремонт котлоагрегата №8 с заменой более 20 тонн кубов воздухоподогревателя и свыше пяти тонн пакетов пароперегревателя, сообщает ЛАЙВ ДВ.

Необходимые материалы уже доставлены на объект. Специалисты также проведут очистку и ремонт газоходов котла, системы золоудаления, вращающихся механизмов и элементов каркаса. Работы планируют завершить к 30 июня.

С 22 по 26 июня пройдёт второй останов станции, во время которого заменят трубопровод магистральной теплосети на участке «ТЭЦ – Город» ТК-18. После завершения работ территорию восстановят и благоустроят.

«С начала года энергетики уже провели текущие ремонты на котлоагрегатах №4,5,6,7, включая ремонт золоуловителей, горелок, арматуры, трубопроводов и тепловой изоляции. Все работы завершены по графику. Также планируется останов станции с 20 по 24 июля», – отметил и.о. директора Биробиджанской ТЭЦ Андрей Шабанов.

Всего в рамках подготовки к зиме запланированы 12 текущих и один капитальный ремонт котлоагрегатов. Сформированы необходимые запасы топлива для прохождения зимнего максимума нагрузок.

Проведение комплексных мероприятий направлено на повышение надёжности и безопасности энергоснабжения областного центра.

Источник: АО «ДГК» – Биробиджанская ТЭЦ
